Đẩy nhanh tiến độ thi công các công trình cấp nước sạch khu vực vùng cao
Năm 2025, thành phố Hạ Long phấn đấu tỷ lệ hộ gia đình khu vực nông thôn được sử dụng nước sạch đạt trên 85%. Để hiện thực hóa mục tiêu này, cuối năm 2024, thành phố đã liên tiếp khởi công bốn dự án xây dựng hệ thống cấp nước sạch tập trung tại khu vực 10 xã. Hiện tại, các công trình đều đang được gấp rút đẩy nhanh tiến độ, phấn đấu cơ bản hoàn thành trước 30/5.
Dự án Xây dựng hệ thống cấp nước sạch tại các xã Dân Chủ, Quảng La, Bằng Cả, Tân Dân khởi công tháng 10/2024 có tổng mức đầu tư 91,6 tỷ đồng. Nguồn nước lấy từ nhà máy nước Đồng Ho (xã Sơn Dương). Từ đây, thông qua hệ thống đường ống phân phối chính D225 chạy dọc theo Quốc lộ 279 đến xã Tân Dân, đơn vị thi công sẽ lắp các tuyến ống dịch vụ chạy dọc các đường ngõ, ngách cấp nước đến các khu vực dân cư tập trung thuộc các thôn của bốn xã. Cùng với đó là các trạm bơm tăng áp, bể chứa nước điều áp và các hạng mục phụ trợ được bố trí ở các vị trí phù hợp.

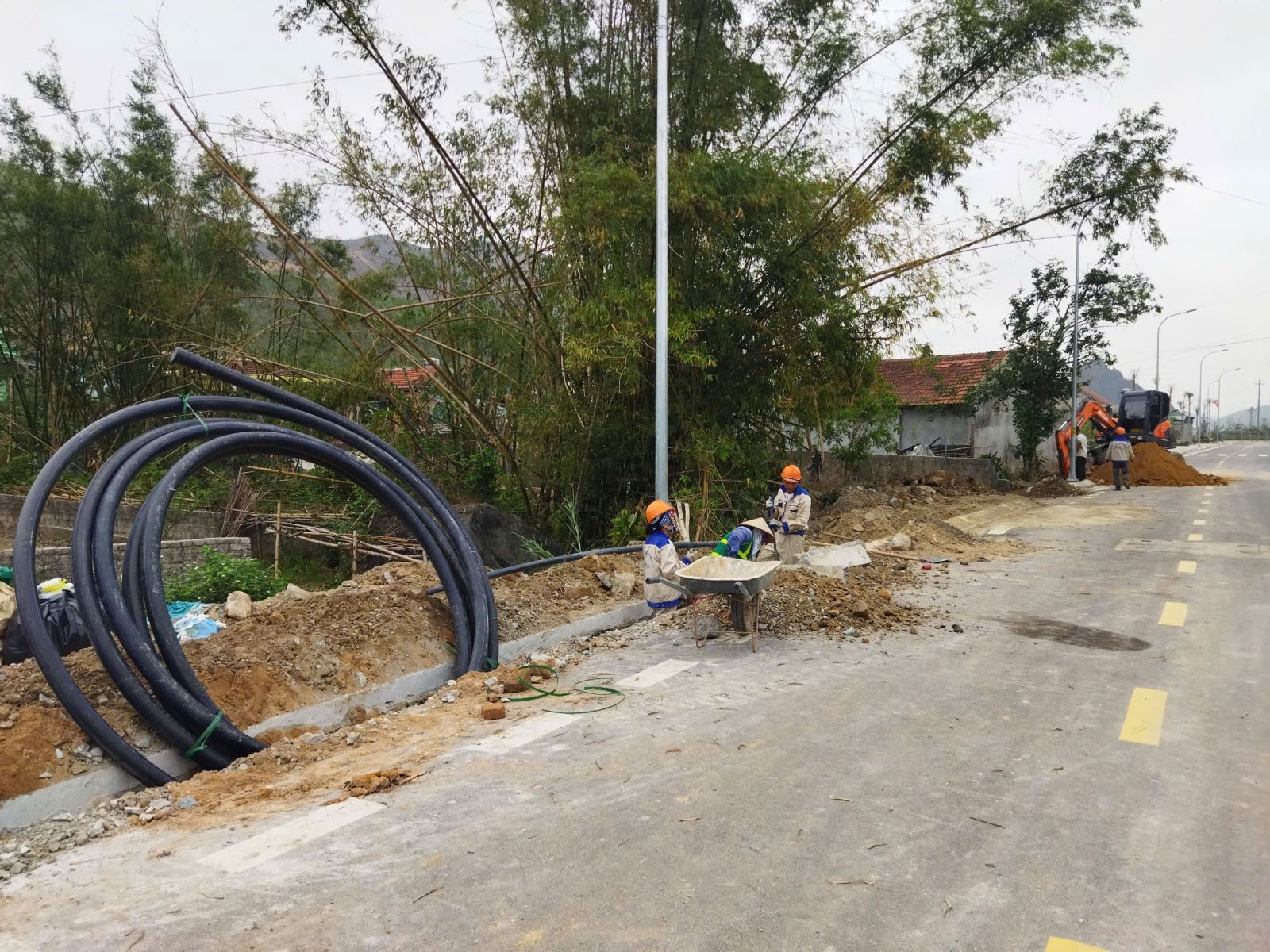

Đơn vị thi công đang lắp đặt các tuyến ống dịch vụ đưa nước về các khu dân cư tại thôn 1 xã Dân Chủ
Dự án triển khai trên địa bàn rộng, tuyến ống phân phối chính lại nằm dọc Quốc lộ 279 có lưu lượng phương tiện qua lại nhiều. Để đẩy nhanh tiến độ, nhà thầu đã phải cho công nhân làm thêm ca 3 vào buổi tối, khi mật độ giao thông trên tuyến giảm.
Ông Trần Trọng Giang, Công ty TNHH đầu tư và xây dựng TNG, Phó chỉ huy công trường, cho biết: Tiến độ dự án hiện đạt khoảng 40%. Chúng tôi hiện tại đang tổ chức cho công nhân chia thành nhiều tổ đội thi công cùng lúc trên cả 4 xã. Tuyến ống phân phối nằm trên QL279 có nhiều phương tiện qua lại song vẫn cố gắng đảm bảo tiến độ đề ra.
Ông Vi Văn Đạo, người dân thôn 1, xã Dân Chủ nói: Từ trước tới nay khi chưa có hệ thống nước sạch của thành phố, nhân dân sử dụng nước giếng khoan và nước từ khe suối chảy về, chỉ đảm bảo tiêu chí hợp vệ sinh. Khi có dự án này bà con phấn khởi lắm, chỉ mong sao dự án hoàn thành càng sớm càng tốt để đưa vào để bà con sử dụng nước sạch.

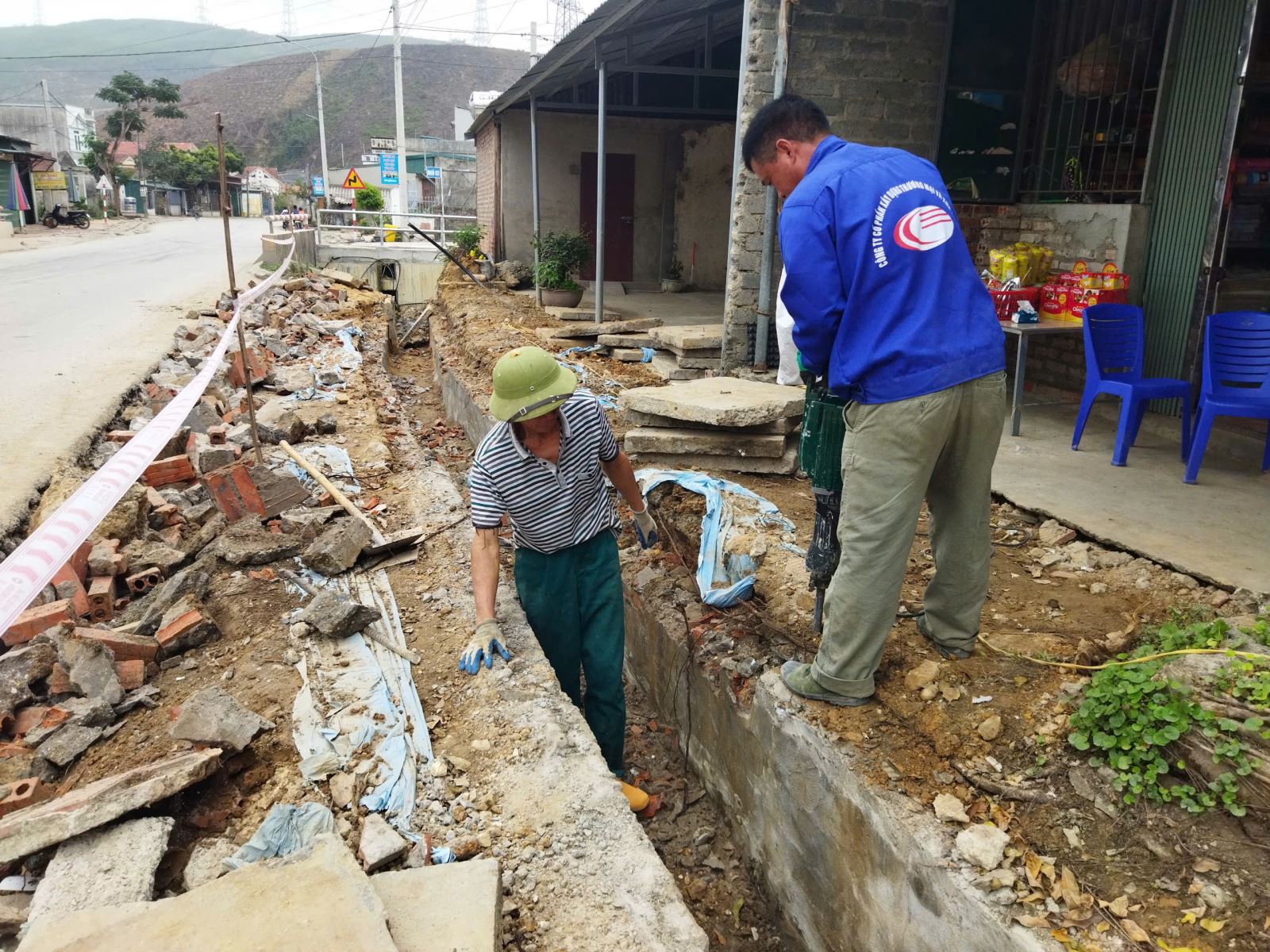

Việc lắp đặt các tuyến ống phân phối nằm dọc Quốc lộ 279 sẽ chậm hơn so với tiến độ lắp đặt các tuyến ống dịch vụ do lưu lượng phương tiện giao thông trên Quốc lộ khá đông
Còn tại xã Đồng Sơn, Dự án xây dựng hệ thống cấp nước sạch tập trung trên địa bàn xã cũng đang diễn ra hối hả. Do đặc thù địa hình phức tạp, xa trung tâm, công trình được đầu tư xây dựng đầy đủ từ đập dâng lấy nước từ các khe suối, trạm bơm và đường ống cấp nước thô tới khu xử lý cấp nước sạch và hệ thống đường ống phân phối tới các khu dân cư. Trong đó, đập dâng là hạng mục quan trọng, được nhà thầu tập trung nhiều nhân lực, vật lực để tập trung thi công.
Theo ông Lê Đình Hoàng, Tổng Công ty Xây dựng và Phát triển nông thôn Thanh Hóa, Phó chỉ huy công trường, thi công ở đây khó khăn nhất là xử lý dòng chảy để thi công và lượng nước ngấm từ thượng lưu về hạ lưu quá lớn vì ở đây có 2 nguồn khe dồn về vị trí thi công công trình. Địa chất cũng không được đồng nhất, có chỗ vướng đá cứng phải đục, có chỗ vướng cát, nhưng chúng tôi vẫn cố gắng khắc phục. Trong quá trình thi công có những hôm tiến độ cần, chúng tôi làm 3 ca, cố gắng đến 30/3 sẽ hoàn thành các hạng mục cơ bản.

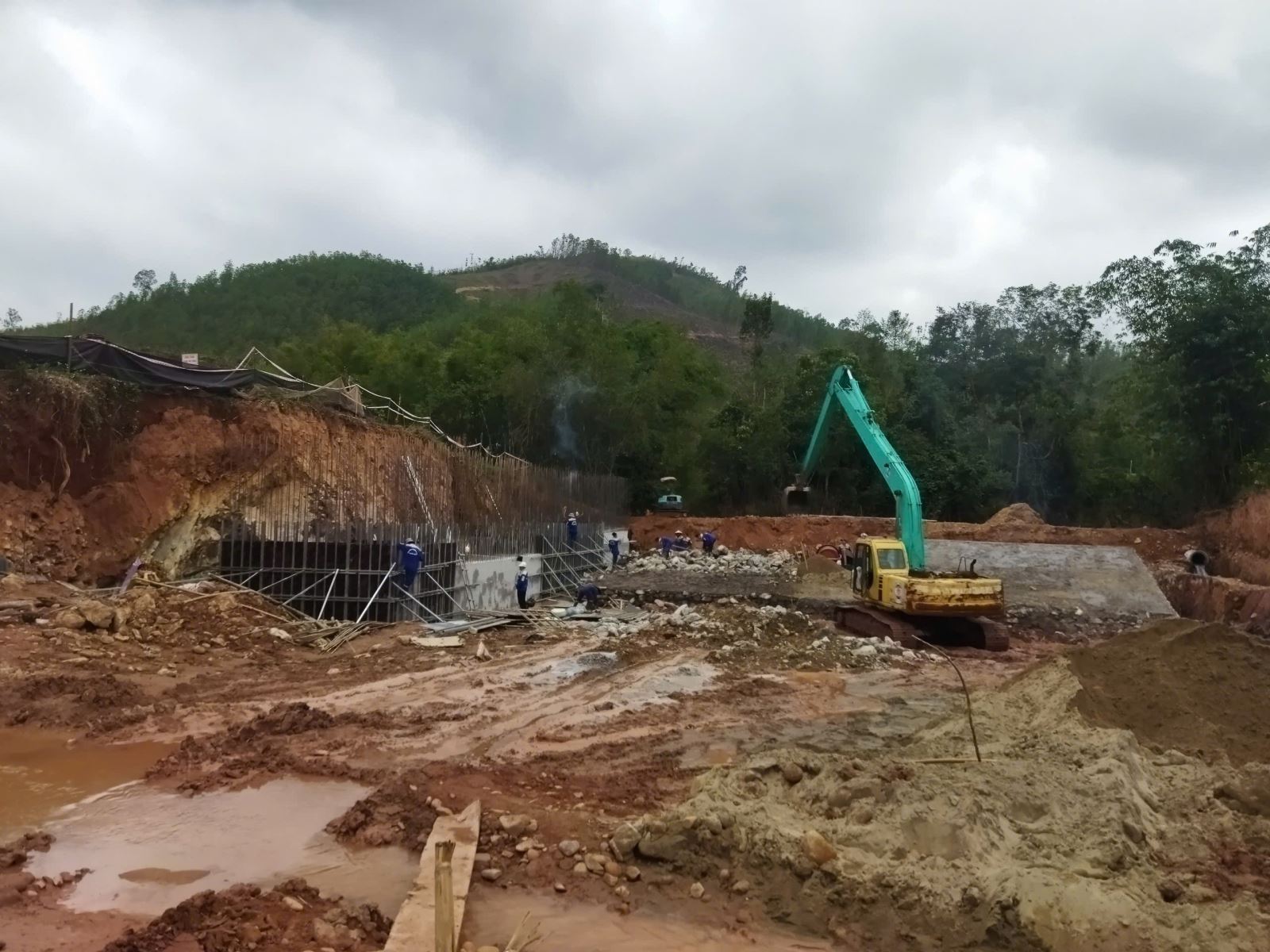

Đập dâng là hạng mục quan trọng nhất trong Dự án xây dựng hệ thống cấp nước sạch tập trung trên địa bàn xã Đồng Sơn, hiện đang được nhà thầu tập trung nhân lực và vật lực để đẩy nhanh tiến độ
Cùng với 2 Dự án kể trên, còn 2 dự án cấp nước sạch cho các xã vùng cao khác cũng đang được thành phố triển khai là Dự án tại xã Kỳ Thượng và Dự án tại các xã Sơn Dương, Đồng Lâm, Vũ Oai, Hòa Bình. Theo kế hoạch ban đầu, các dự án sẽ hoàn thành trong tháng 7/2025. Tuy nhiên, thực hiện chỉ đạo của thành phố, các dự án đều đang gấp rút đẩy nhanh tiến độ, phấn đấu rút ngắn 30% thời gian thực hiện.
Ông Hà Mạnh Hùng, Phòng Tư vấn giám sát, Ban QLDA đầu tư xây dựng TP Hạ Long cho biết: Ở những vị trí đã bàn giao mặt bằng, Ban QLDA đầu tư xây dựng TP tích cực đôn đốc các nhà thầu cố gắng về đích theo đúng tiến độ cam kết với UBDN thành phố. Trong số 4 công trình đang triển khai thi công, thì công trình tại các xã Dân Chủ, Quảng La, Bằng Cả, Tân Dân và công trình tại các xã Sơn Dương, Đồng Lâm, Vũ Oai, Hòa Bình do không cần xây dựng hạng mục đập dâng, kết nối vào trạm xử lý nước Đồng Ho để cấp cho các xã thì tiến độ sẽ nhanh hơn.
Khu vực nông thôn TP Hạ Long gồm 12 xã, có hơn 11.400 hộ dân. Hiện mới chỉ có hơn 5.800 hộ dân trên địa bàn 3 xã Thống Nhất, Lê Lợi, Sơn Dương được sử dụng nước sạch, đạt tỷ lệ 51,17%. Với 4 dự án cấp nước sạch đang triển khai xây dựng, sau khi hoàn thành đưa vào sử dụng sẽ cung cấp nước sạch cho hơn 4.000 hộ dân trên địa bàn 10 xã vùng cao, nâng tỷ lệ hộ dân khu vực nông thôn của thành phố được sử dụng nước sạch lên 87,19%.
